Bagno: Fasi e Processo di Lavorazione a Milano

Ristrutturare il bagno: tutte le fasi dei lavori, dalla demolizione alle finiture. Scopri l’ordine corretto e cosa aspettarti. La guida passo dopo passo.

Dal 2012 · 14+ anni14+ anniGaranzia 24 mesi
Milano e provincia · Impresa edile assicurata
Bagno: Fasi e Processo di Lavorazione a Milano
In sintesi
  • Durata media cantiere: 2–4 settimane per una ristrutturazione completa del bagno
  • Costo indicativo: da 4.000 € (intervento parziale) a oltre 20.000 € (rifacimento completo con materiali premium)
  • La sequenza corretta delle fasi — demolizione, impianti, murature, rivestimenti, sanitari — è obbligatoria: un'inversione costringe a disfare il lavoro già fatto
  • Per i lavori di ristrutturazione ordinaria non serve un permesso edilizio specifico, ma la CILA è necessaria se si spostano impianti o si modificano i muri

Ristrutturare un bagno richiede in media dalle 2 alle 4 settimane di lavoro effettivo, con un costo che parte da circa 4.000–5.000 € per interventi essenziali e può superare i 15.000–20.000 € per rifacimenti completi con materiali di pregio. L'ordine corretto delle lavorazioni è determinante: sbagliarlo significa aprire i muri due volte o rifare pavimenti già posati. Questa guida descrive ogni fase nel dettaglio, con tempi, costi e gli errori da evitare.

🛁 Ristrutturazione Bagno

Calcola il costo della ristrutturazione del tuo bagno

Stima dettagliata in 2 minuti, gratis e senza impegno. Semplice e veloce.

Calcola il preventivo Gratis · Senza impegno · Risultato immediato

Perché l'ordine delle fasi fa la differenza

Un bagno è l'ambiente più complesso di un appartamento per metro quadro: ospita impianti idrici, impianto elettrico in zona umida, scarichi, ventilazione e finiture delicate, tutto in uno spazio spesso inferiore ai 6–8 m². Se le fasi si eseguono fuori sequenza, si paga il doppio: si buca un pavimento già piastrellato per raggiungere uno scarico, oppure si ridipinge dopo che l'idraulico ha aperto le tracce. Chi ha esperienza di cantiere sa che la pianificazione delle fasi vale tanto quanto la qualità dei materiali.

Per avere un quadro completo del servizio, puoi approfondire la ristrutturazione bagno con tutti gli aspetti dell'intervento.

Fase 1 – Progettazione e scelta dei materiali

Prima di toccare un martello, serve un progetto. Non un rendering da rivista, ma un disegno quotato con la posizione di ogni sanitario, lo schema degli scarichi, l'impianto elettrico con le zone di sicurezza (CEI 64-8 V7) e la scelta dei rivestimenti. Questa fase dura 3–7 giorni lavorativi e comprende:

  • Rilievo delle misure reali dell'ambiente, con verifica dei dislivelli di solaio e delle altezze nette
  • Definizione della distribuzione: spostare un sanitario anche di 30 cm cambia il percorso degli scarichi e può richiedere un massetto rialzato
  • Scelta di piastrelle, sanitari, rubinetterie e mobili, con verifica delle disponibilità: i materiali fuori produzione o in attesa di riassortimento bloccano il cantiere
  • Stima del budget e verifica delle detrazioni fiscali applicabili (Bonus Ristrutturazioni al 50% per lavori su prima casa, Ecobonus, IVA agevolata al 10%)

Per ispirarti prima di scegliere, consulta la sezione dedicata alle idee per ristrutturare il bagno.

Bagno moderno in fase di ristrutturazione con lavabo bianco e piastrelle grigie

Fase 2 – Pratiche burocratiche

Per un rifacimento del bagno che non modifica la destinazione d'uso né la struttura portante, la normativa non richiede un permesso di costruire. Tuttavia:

  • Nessuna pratica necessaria se si sostituisce solo il rivestimento a parità di posizione degli impianti (intervento di manutenzione ordinaria)
  • CILA (Comunicazione Inizio Lavori Asseverata) se si spostano impianti, si abbatte o si costruisce un tramezzo non portante, o si modificano le aperture. Costo: 200–400 € tra tecnico e diritti comunali
  • SCIA solo in casi particolari (variazioni di sagoma, cambi di destinazione d'uso, interventi in zone vincolate)
  • Comunicazione al condominio sempre obbligatoria prima di iniziare i lavori, con preavviso minimo indicato dal regolamento condominiale (di solito 5–15 giorni)

Ignorare la CILA non è un risparmio: in caso di compravendita dell'immobile o sinistro, l'irregolarità urbanistica crea problemi seri.

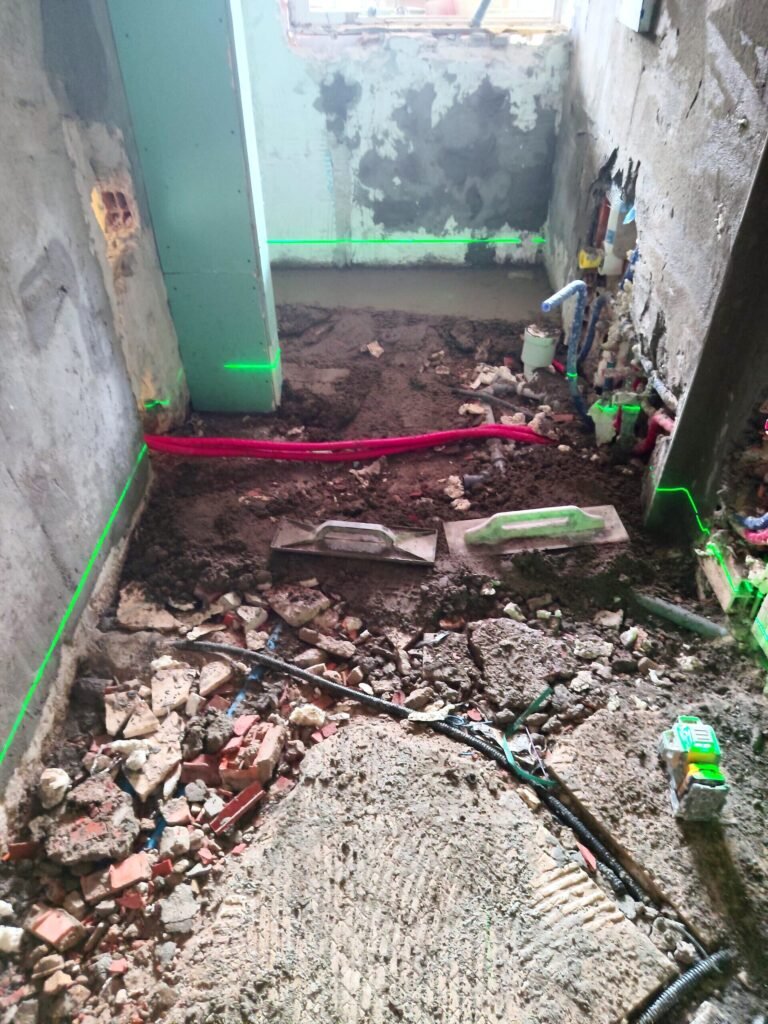

Fase 3 – Demolizione e rimozione

La prima lavorazione fisica riguarda lo svuotamento completo dell'ambiente: rimozione di sanitari, mobili, piastrelle e massetto esistente. I tempi dipendono dallo stato dei materiali e dall'accesso al cantiere:

  • Demolizione piastrelle a pavimento e pareti: 1–2 giorni per un bagno standard di 5–8 m²
  • Rimozione del massetto (se necessaria per raggiungere gli scarichi): aggiunge 1 giorno e richiede un martello demolitore; il rumore impone spesso accordo con il condominio sugli orari
  • Smontaggio sanitari e rubinetterie: 2–4 ore, ma richiede la chiusura preventiva dell'acqua all'appartamento o alla colonna
  • Smaltimento macerie: il costo per il trasporto e smaltimento in discarica autorizzata va calcolato separatamente, tipicamente 150–350 € per un bagno standard

Errore comune: non proteggere adeguatamente le stanze adiacenti dalla polvere. Un telone e del nastro da cantiere ai bordi della porta evitano ore di pulizia extra.

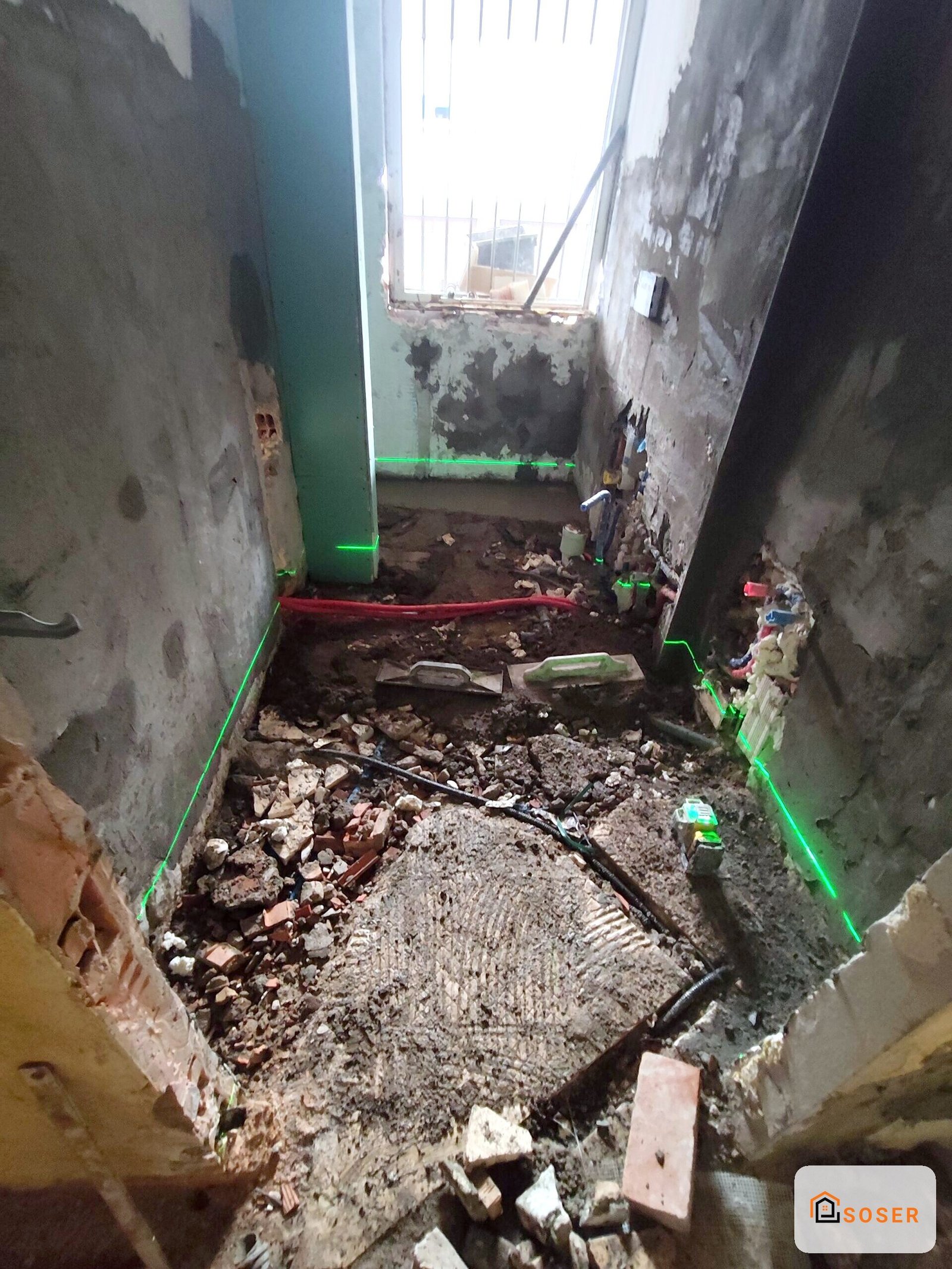

Scavo e demolizione interno di casa con pareti deteriorate e detriti, preparazione per ristrutturazione

Fase 4 – Impianto idrico-sanitario

Dopo la demolizione si interviene sugli impianti, partendo da quello idrico. Questa è la fase più critica: modificare gli scarichi dopo aver fatto il massetto è un errore costoso. L'idraulico deve:

  • Posizionare gli scarichi a pavimento nella posizione definitiva, con le pendenze corrette (minimo 1–2% verso la colonna di scarico)
  • Predisporre le alimentazioni calde e fredde per ogni utenza: lavabo, doccia o vasca, bidet, lavatrice se prevista
  • Installare l'impianto di riscaldamento: il termoarredo per il bagno va posizionato in questa fase, con predisposizione idrica o elettrica secondo il tipo scelto
  • Verificare la pressione di rete: sotto 1,5 bar si installa un gruppo di pressurizzazione; sopra 5 bar serve un riduttore di pressione

Tempi: 1–3 giorni per un bagno standard, variabili in base allo spostamento degli impianti. Se si mantiene la posizione esistente dei sanitari, i tempi si riducono al minimo.

Fase 5 – Impianto elettrico

L'impianto elettrico in bagno è regolato dalla norma CEI 64-8 V7, che definisce zone di sicurezza in base alla distanza dall'acqua. Ogni elettricista abilitato deve conoscerla e rilasciare la Dichiarazione di Conformità (ex legge 37/2008) al termine dei lavori. Le lavorazioni tipiche includono:

  • Tracce a parete per i cavi (eseguite prima dell'intonaco)
  • Predisposizione delle scatole di derivazione e dei punti luce (la zona sopra lo specchio richiede un corpo illuminante adatto alla zona 2)
  • Predisposizione per prese con protezione IP44 (uso professionale asciugacapelli, rasoio)
  • Collegamento del boiler o dello scaldabagno, se non già presente
  • Predisposizione per il sistema di ventilazione meccanica controllata (VMC), obbligatoria nei bagni ciechi secondo il DM 5/7/1975

Tempi: 1–2 giorni. Costo indicativo dell'impianto elettrico completo per un bagno: 600–1.500 €.

Fase 6 – Murature e intonaci

Con gli impianti in opera si chiudono le tracce, si realizzano eventuali tramezzi nuovi e si intonacano le pareti. In questa fase rientrano anche:

  • Realizzazione di nicchie a muro per il piano doccia o per mensole incassate
  • Costruzione di box doccia in muratura o di vasche da incasso, se previste
  • Applicazione dell'impermeabilizzante (guaina o membrana in polvere) in zona doccia, pavimento e almeno 30 cm di battiscopa su tutte le pareti: è la protezione contro l'umidità di risalita e infiltrazioni
  • Posa del massetto di livellamento a pavimento, che deve asciugare almeno 7–10 giorni prima della posa delle piastrelle

Tempi: 2–4 giorni per murature e intonaci, più i giorni di asciugatura.

Bagno in ristrutturazione con piastrelle in corso di posa su pavimento grigio

Fase 7 – Posa dei rivestimenti: piastrelle e pavimento

La posa delle piastrelle per il bagno segue una sequenza precisa: prima il pavimento, poi le pareti, o viceversa a seconda della tecnica scelta dal posatore. Le variabili che influenzano tempi e costo:

  • Formato delle piastrelle: grandi lastre (60×120 cm o oltre) richiedono superfici perfettamente livellate, colla specifica per grandi formati e tempi di posa più lunghi; le piastrelle standard (30×60 cm) sono più rapide
  • Tipo di fuga: le fughe sottili (1–2 mm) richiedono piastrelle rettificate e una posa più precisa
  • Pendenza doccia: l'area doccia deve avere una pendenza minima dello 0,5–1% verso il piatto o lo scarico lineare; il posatore esperto la realizza già durante la posa
  • Rivestimento a parete: se arriva fino a soffitto, i tempi aumentano; una soluzione ibrida (rivestimento fino a 210 cm, tinteggiatura sopra) è più rapida ed economica

Per approfondire la scelta e le caratteristiche dei materiali, consulta la sezione dedicata ai rivestimenti in bagno.

Tempi: 2–4 giorni per un bagno standard. Costo della posa (manodopera): 25–50 € al m² in base alla complessità.

Fase 8 – Posa dei sanitari e della rubinetteria

Solo quando le piastrelle sono posate e la stuccatura è asciutta (almeno 24–48 ore) si può procedere con l'installazione del bagno: sanitari, rubinetterie e accessori. L'ordine tipico:

  • Installazione del WC e del bidet, con collegamento allo scarico e all'acqua
  • Posa del lavabo e dei miscelatori
  • Installazione della doccia o della vasca: il box doccia in vetro si monta solo dopo che le piastrelle sono completamente asciutte e stuccate
  • Collegamento del sifone e verifica della tenuta idraulica con test di pressione
  • Installazione dello specchio, dei porta-asciugamani e degli altri accessori a parete

Tempi: 1–2 giorni per l'installazione completa.

Fase 9 – Posa del mobile bagno e degli arredi

Il mobile bagno per l'arredo si posiziona dopo i sanitari, quando il silicone di sigillatura è asciutto. I mobili sospesi richiedono un ancoraggio a parete su tasselli adeguati (non sul solo cartongesso senza ancoraggi a espansione). Vanno verificati:

  • Allineamento e livellamento del mobile
  • Distanza corretta tra il piano lavabo e il rubinetto (almeno 15–20 cm di spazio operativo)
  • Posizione della colonna o delle mensole rispetto al passaggio
Bagno in ristrutturazione con sanitari bianchi moderni, lavabo sospeso e specchio, pavimento grigio

Fase 10 – Sigillature, pulizia e collaudo finale

L'ultima fase è spesso sottovalutata, ma è quella che fa la differenza nel lungo periodo. Comprende:

  • Applicazione del silicone sanitario agli angoli tra pavimento e pareti, attorno ai sanitari e nel perimetro della doccia (il silicone deve essere certificato antimuffa)
  • Pulizia delle piastrelle con acido diluito per rimuovere i residui di stucco e di colla
  • Collaudo idraulico: apertura di tutti i rubinetti, verifica degli scarichi, test di tenuta dei raccordi
  • Verifica dell'impianto elettrico e ritiro della dichiarazione di conformità dall'elettricista
  • Consegna delle schede tecniche dei materiali e dei manuali di manutenzione (piastrelle, sanitari, rubinetterie)

Riepilogo dei tempi e dei costi per fase

Fase Durata indicativa Costo indicativo (manodopera)
Progettazione e scelta materiali 3–7 giorni 300–800 € (tecnico)
Pratiche burocratiche (CILA) 1–3 settimane (iter) 200–400 €
Demolizione e smaltimento 1–3 giorni 400–900 €
Impianto idrico-sanitario 1–3 giorni 800–2.500 €
Impianto elettrico 1–2 giorni 600–1.500 €
Murature, intonaci, massetto 2–4 giorni + asciugatura 500–1.200 €
Posa piastrelle e rivestimenti 2–4 giorni 25–50 € al m²
Installazione sanitari e rubinetteria 1–2 giorni 400–900 €
Posa mobile e arredi 1 giorno 200–500 €
Sigillature e collaudo 1 giorno incluso

Per avere un preventivo preciso basato sulle caratteristiche del tuo bagno, puoi calcolare la tua stima gratuita online in pochi minuti.

Errori comuni da evitare

  • Comprare i materiali prima del rilievo definitivo: si rischia di ordinare quantità errate o formati incompatibili con gli spazi reali
  • Non impermeabilizzare la zona doccia: l'umidità penetra nel supporto e causa macchie, muffa e distacco delle piastrelle nel giro di 2–5 anni
  • Posare le piastrelle prima che il massetto sia asciutto: il massetto rilascia vapore acqueo che causa bolle e distacco della posa
  • Usare silicone normale invece di silicone sanitario antimuffa: il silicone standard annerisce in pochi mesi in ambiente umido
  • Affidarsi a una sola ditta per tutto senza coordinamento: se l'idraulico e l'elettricista non si coordinano sui passaggi, si creano conflitti di tracce e di tempistiche
  • Non verificare la pendenza dello scarico doccia prima di posare le piastrelle: un errore di pochi millimetri causa ristagno d'acqua permanente

Quando conviene il pacchetto chiavi in mano

Gestire in autonomia le singole maestranze (idraulico, elettricista, piastrellista, falegname) è possibile ma richiede tempo, competenza tecnica e disponibilità costante. Un servizio di bagno chiavi in mano include la coordinazione di tutte le fasi, un unico referente e spesso una garanzia sull'opera complessiva. Il costo è leggermente superiore rispetto alla gestione diretta, ma si riduce il rischio di errori di sequenza e di responsabilità frammentata tra più artigiani.

Per capire quale soluzione si adatta meglio alle dimensioni e alle caratteristiche del tuo spazio, esplora la guida al bagno per ogni tipo di ambiente.

Detrazioni fiscali applicabili

La ristrutturazione del bagno rientra nei lavori di manutenzione straordinaria su immobili residenziali e dà diritto a detrazioni IRPEF. I principali strumenti disponibili:

  • Bonus Ristrutturazioni (50%): detrazione IRPEF al 50% su un massimale di 96.000 € per unità immobiliare, in 10 quote annuali uguali
  • IVA agevolata al 10%: su manodopera e materiali per lavori di manutenzione straordinaria su abitazioni private
  • Bonus Mobili: se si acquistano arredi nuovi (mobile bagno, specchio, accessori) contestualmente a una ristrutturazione con Bonus Ristrutturazioni, è possibile detrarre il 50% della spesa su un massimale di 5.000 € (normativa 2024)

Approfondisci le detrazioni fiscali per il bagno e le condizioni specifiche per accedere a ciascun beneficio.

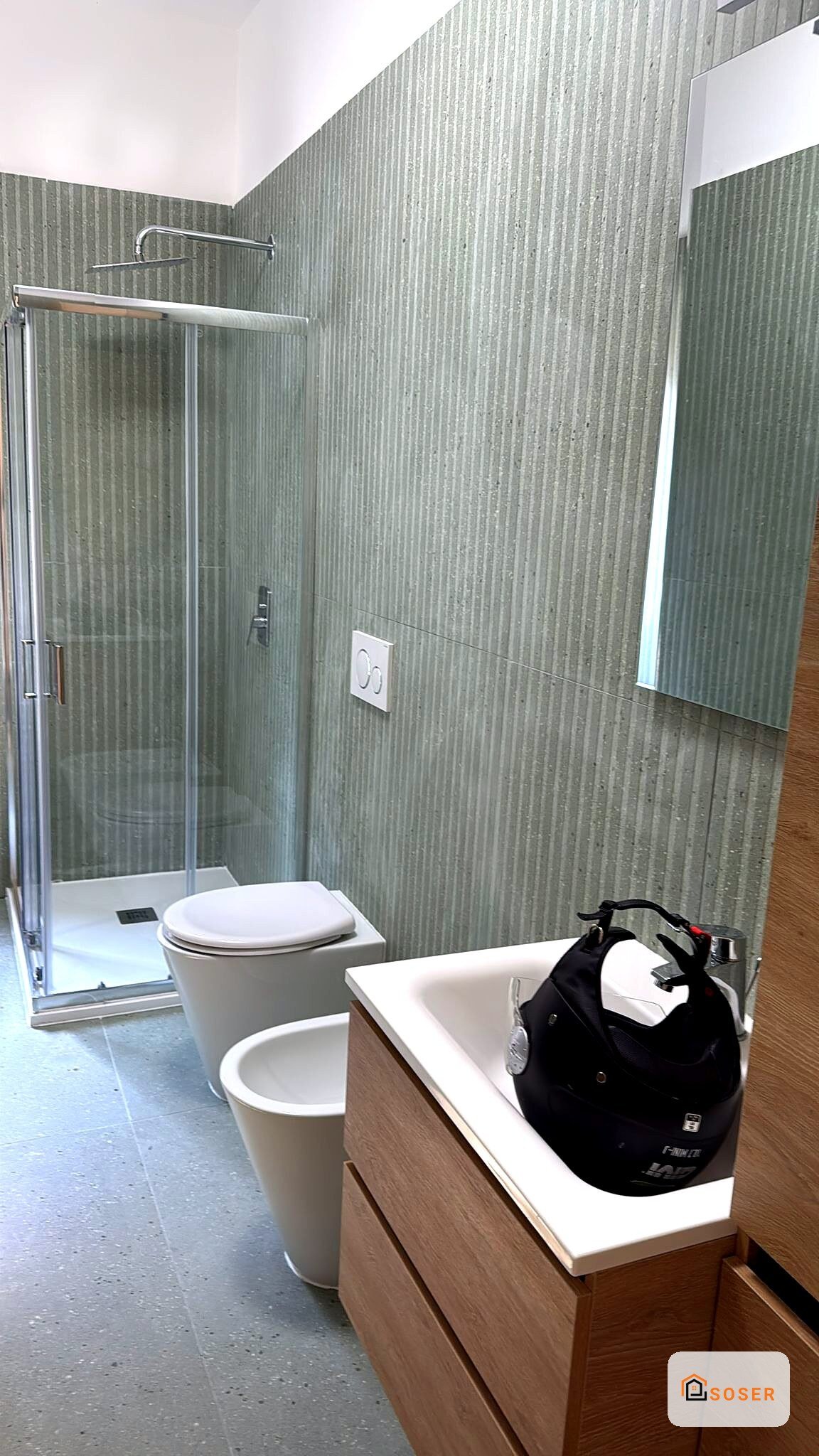

Bagno moderno con rivestimento in gres verde, lavabo in legno, toilet sospeso e doccia con box in vetro

Domande frequenti

Quanto dura mediamente un cantiere di ristrutturazione del bagno?

Per un bagno standard di 5–8 m² con rifacimento completo (impianti, rivestimenti, sanitari), il cantiere effettivo dura 2–4 settimane di lavoro. I giorni di asciugatura del massetto e degli intonaci non sono lavorativi ma fanno parte del processo: è normale che il cantiere sia "fermo" per 7–10 giorni prima della posa delle piastrelle.

Si può ristrutturare il bagno senza fare la CILA?

Se si sostituiscono solo rivestimenti, sanitari e rubinetterie senza spostare gli impianti né modificare le pareti, l'intervento è di manutenzione ordinaria e non richiede pratiche edilizie. Appena si sposta anche un solo scarico o si abbatte un tramezzo, scatta l'obbligo di CILA. In caso di dubbio, è meglio verificare con un tecnico abilitato prima di iniziare.

Qual è l'errore più costoso che si può fare in una ristrutturazione del bagno?

Non impermeabilizzare correttamente la zona doccia e il pavimento prima della posa delle piastrelle. L'infiltrazione d'acqua nel massetto provoca distacco dei rivestimenti, muffa strutturale e, nei casi peggiori, danni agli ambienti sottostanti. Rimediare significa demolire tutto e ripartire dalla membrana impermeabilizzante: un costo che può superare quello della ristrutturazione originale.

È possibile avere detrazioni fiscali anche per i materiali, non solo per la manodopera?

Sì. Il Bonus Ristrutturazioni al 50% include sia la manodopera sia i materiali acquistati per i lavori, purché il pagamento avvenga tramite bonifico parlante (con causale specifica, codice fiscale del beneficiario e partita IVA dell'impresa). Il Bonus Mobili copre invece gli arredi acquistati in modo separato, con pagamento tracciabile.
